日前,圣元環保閻愛周總工程師先后赴山東汶上、巨野、梁山、曹縣項目二期及安徽天長等項目檢查工作。督促各單位充分利用寶貴時間,把工程尾工逐條“銷號”,讓開工以來按下的復工復產“快進鍵”轉變為高效推進項目建設和項目收尾工作的“加速鍵”。
閻總工要求,各指揮部對尾工要1至2天開一次尾工銷號會議,各崗位要做到靠前指揮,服務角色,雷厲風行,溝通協調,全局觀念,交成品不交半成品杜絕廢品。充分肯定了各項目部工作的積極性和敢于拼搏的精神,要求一定要在確保安全質量環保達標的前提下,實現并網發電目標。
汶上項目

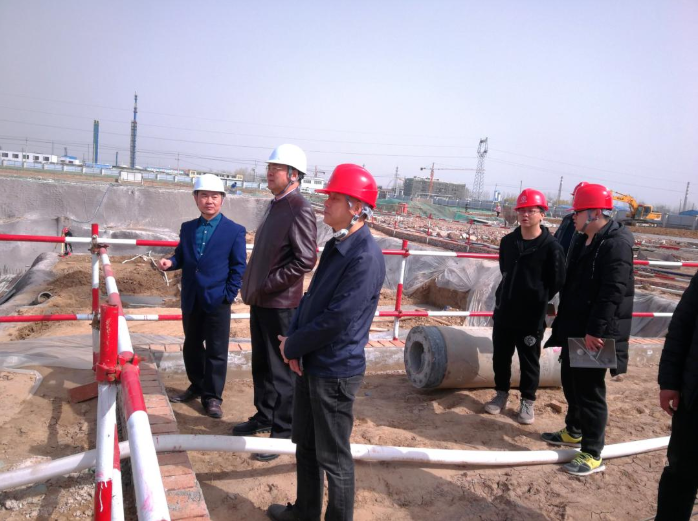

3月15日,閻愛周總工一行首先來到汶上項目,通過走訪項目現場、召開座談會,督導檢查項目進展情況。朱玉成總指揮就項目進度、并網發電前的準備工作等方面做了匯報。
結合檢查情況,閻愛周總工強調:
一要在確保安全環保質量的前提下,快速完成鍋爐跨、煙氣跨內墻粉刷,并在十日內完成架管拆除,盡早投產發電。
二要提高執行力和貫徹力,大力發揚攻堅克難的精神,補短板、抓落實,快速完成收尾工作任務。
巨野項目
3月17日上午,閻愛周總工一行前往巨野項目檢查建設情況。巨野項目經理朱玉成詳細介紹了項目設計圖紙、設備招標和工程建設等方面工作進展。閻愛周總工還針對項目當前遇到的困難,提出指導性意見。
項目座談會上,閻愛周總工強調,項目部及各參建單位一開始就要學習掌握《工程建設管理制度匯編》,熟知強制性條文;指揮部與政府機關部門之間應書面形式往來聯系,并跟蹤完善閉環,同時積極對接設計院督促施工圖紙及時到位。
閻愛周總工還對下一階段工作提出要求:積極做好對外對內的溝通協調工作,有計劃加快推進工程建設進度,確保項目年底前單機調試。
梁山項目
3月18日,閻愛周總工一行人到達梁山項目現場督導檢查工作。為詳細了解當前實際狀況,他著重詢問了項目收尾、安全環保措施以及遇到的難題。項目部就整體進度情況做了詳細匯報。
結合檢查情況,閻愛周總工強調:
一是要堅持問題導向,繼續加強施工的安全質量管控,在確保質量及安全的前提下,明確收尾工作工期,按計劃檢查考核,確保按期完成;
二是要在原來工作的基礎上,繼續扎實細化各項管理工作,做好竣工資料的歸檔移交工作,不斷提升項目的管理水平。
曹縣圣元二期項目

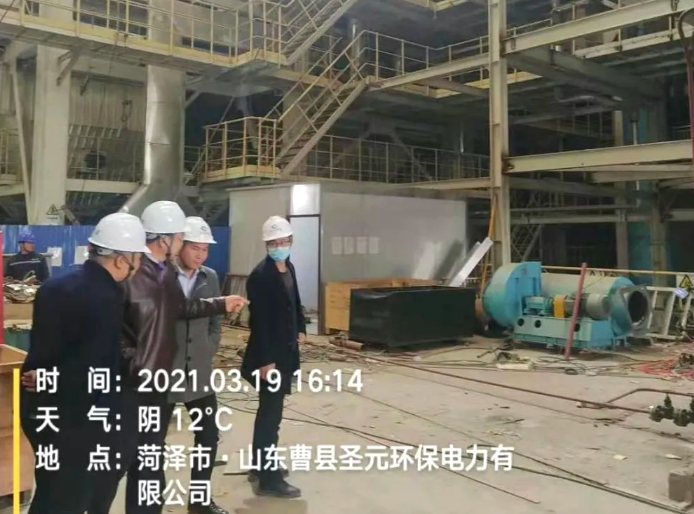

3月19日,閻愛周總工一行來到曹縣圣元二期項目,前往二期鍋爐安裝、煙氣處理系統、尾部煙道等施工現場,實地查看施工現場情況,還就地磅路基修復等事項做了勘查,并提出指導性處理方案。閻愛周總工對二期項目施工現場管理、進度推進工作給予充分肯定。
在檢查曹縣圣元二期項目時,閻愛周總工要求:
面對嚴峻的安全環保壓力,項目部更要狠抓安全環保管理,在保證質量和施工安全的前提下加快推進項目建設,立即開始污水站土建的施工;確保汽輪發電機4月30日開始油循環;切實提高施工效率,保質保量在6月30日前實現機組并網發電。
天長項目
3月22日下午,閻愛周總工一行來到天長項目現場檢查指導工作。
檢查中,閻愛周總工對各生產環節土建及安裝收尾工作和二次裝修情況進行了詳細考察。并召開進度協調會對項目下一步工作提出了指導性意見。
一是要增加砌筑抹灰人員,明確工期,有執行人、有監督人、有考核;加強人員到崗檢查,加強現場協調,確?,F場有條不紊完成各項任務。
二是要求項目指揮部積極與政府溝通,在確保安全環保的前提下及早發電,將計劃轉變為成果,打造品質工程、安全工程、示范工程。
【張曉晗 劉森 蔣元元 吳國強】
