2017年11月16日16時30分,圣元環保股份有限公司董事長朱煜煊、公司顧問林草銘攜總部工建中心、辦公室等部門的負責人,在莆田圣元環??偨浝砝钊实热伺阃?,深入莆田市圣元環保電力有限公司工作現場,對莆田廠三期社區共享中心、新食堂大樓、景觀煙囪等地點進行檢查。

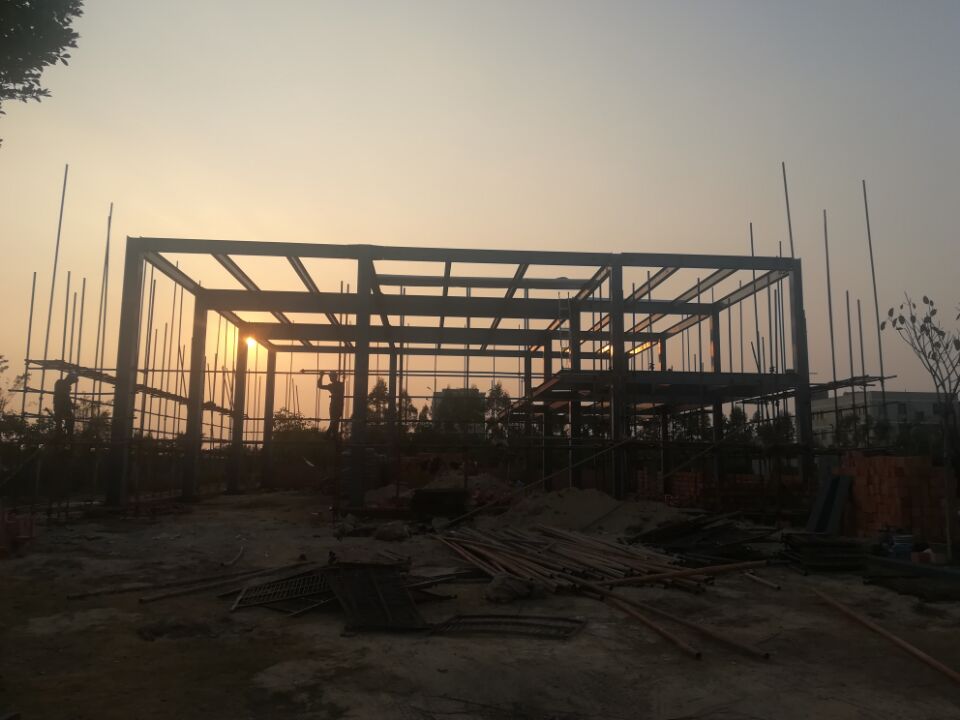

建設中的新食堂大樓
現場檢查時,朱煜煊董事長一行詳細了解了工程項目掃尾階段存在的問題,與施工單位相關負責人共同參詳解決問題的辦法,明確項目完工時間節點,要求加大力度,盡快落實。
現場視察后,朱煜煊董事長針對在建工程的施工安全、質量、進度情況提出了以下要求:
1. 莆田廠新建食堂要在今年尾牙前全部完工、家具進場,其余在建裝修、莆田廠三期收尾工程需增加施工人員,倒排施工計劃,派專人督促落實進度,確保在春節前所有工程項目完工。
2. 瀝青道路先澆筑底層中粒式瀝青,面層40mm細粒式待全部完工后進行施鋪。
3. 施工現場特別是煙囪頂層必須做好指示牌、安全網等穩妥的安全防護措施,并指派專人負責跟蹤,嚴加管控。
4. 煙囪97米層屋面管線、鋼板、小電梯機房內骨架等銹蝕問題,利用停產期馬上除銹進行防腐防銹,安排施工。
5. 煙囪小電梯在做好密閉門之后,由廠家進行維保,存在安全隱患的配件予以全面更換。
6. 底層瀝青已澆筑道路,凡有破壞區域,需采取措施補強,確保完成道路質量可靠。
細微之處見真知,莆田圣元總經理李仁表示要落實朱董事長一行的每一點意見和要求,立即對施工區域責任進行了分工,認真檢查和落實各項施工收尾工作中存在的細節性問題,并緊密跟蹤監督工程施工的節點與質量,確保按時保質完成各項工程收尾工作,為建設魅力、和諧、安全、環保的莆田市垃圾焚燒發電廠團結奮斗、共鑄輝煌。
